Perkuatan Struktur Dermaga untuk Keandalan Infrastruktur Pelabuhan
Struktur dermaga beroperasi di lingkungan paling agresif yang bisa dihadapi beton dan baja โ air laut dengan kadar klorida tinggi, gelombang dan arus, benturan kapal, hingga beban crane pelabuhan yang masif. Di iklim tropis Indonesia, laju korosi pada struktur dermaga bisa 2โ3 kali lebih cepat dibandingkan bangunan di darat.

Sebagai aplikator resmi MAPEI Indonesia, kami menyediakan layanan perkuatan dan perbaikan struktur dermaga menggunakan material berkualitas dari MAPEI Italia yang telah teruji di lingkungan maritim di seluruh dunia. Dari repair tiang pancang hingga upgrade kapasitas deck dermaga, kami memastikan struktur pelabuhan Anda kembali aman dan produktif dengan gangguan minimal terhadap operasional bongkar muat.
Dalam diskusi awal, kami tidak langsung mengunci solusi pada FRP, jacketing, repair mortar, atau material tertentu. Retak pada deck, spalling pada pile cap, korosi pile, dan deformasi dolphin perlu dibaca bersama beban kapal, crane, kondisi pasang surut, riwayat kerusakan, serta batas operasional pelabuhan.
Ketika penyebab, luas kerusakan, atau kapasitas tersisa belum memiliki dasar data yang cukup, audit struktur dermaga perlu dilakukan sebelum metode repair atau perkuatan ditetapkan. Untuk cakupan yang lebih umum, lihat layanan assessment dan audit struktur bangunan.
โ Mengapa Dermaga Membutuhkan Perkuatan Khusus?
๐
Lingkungan Laut
Klorida, gelombang & pasang surut
๐ข
Beban Ekstrem
Crane pelabuhan & benturan kapal
โณ
Degradasi Progresif
Korosi tidak berhenti tanpa intervensi
Infrastruktur Pelabuhan Strategis Indonesia
Indonesia sebagai negara maritim bergantung pada jaringan pelabuhan yang andal. Berikut 5 pelabuhan terbesar di Indonesia yang menjadi tulang punggung logistik nasional โ dan sekaligus menghadapi tantangan perkuatan struktur yang signifikan:
1๏ธโฃ
Pelabuhan Tanjung Priok
Jakarta
Pelabuhan terbesar di Indonesia, menangani >50% arus barang nasional. Banyak dermaga dibangun era 1970โ1980-an yang sudah memasuki usia kritis dan membutuhkan retrofit serta upgrade kapasitas untuk container crane modern.
2๏ธโฃ
Pelabuhan Tanjung Perak
Surabaya, Jawa Timur
Hub logistik utama Indonesia Timur. Struktur dermaga menghadapi korosi agresif di Selat Madura ditambah beban bongkar muat yang terus meningkat seiring pertumbuhan ekonomi Jawa Timur.
3๏ธโฃ
Pelabuhan Belawan
Medan, Sumatera Utara
Pelabuhan terbesar di Sumatera. Lokasi di muara sungai menyebabkan kombinasi serangan klorida dan sulfat yang sangat agresif terhadap beton, mempercepat laju kerusakan struktur.
4๏ธโฃ
Pelabuhan Soekarno-Hatta
Makassar, Sulawesi Selatan
Gerbang Indonesia Timur, menangani arus barang ke Kalimantan, Maluku, dan Papua. Dermaga terpapar gelombang dan angin yang lebih kuat di perairan terbuka Selat Makassar.
5๏ธโฃ
Pelabuhan Tanjung Emas
Semarang, Jawa Tengah
Selain korosi, menghadapi masalah unik berupa penurunan tanah (land subsidence) signifikan di Semarang yang menyebabkan settlement tidak merata pada pondasi dermaga.
๐ Cakupan layanan kami: Kami melayani proyek perkuatan dermaga di seluruh Indonesia โ dari pelabuhan besar BUMN hingga jetty privat milik perusahaan. Hubungi kami untuk site visit dan assessment.
Tantangan Struktural di Lingkungan Dermaga
Struktur dermaga menghadapi kombinasi faktor perusak yang tidak ditemui pada bangunan di darat. Memahami tantangan ini penting untuk memilih metode perkuatan yang tepat.
โ ๏ธ Faktor Risiko Struktural di Dermaga:
Penetrasi Klorida
Ion klorida dari air laut menembus selimut beton dan memicu korosi tulangan. Di iklim tropis Indonesia, proses ini berjalan sangat cepat โ kerusakan bisa muncul dalam 10โ15 tahun.
Zona Pasang Surut & Percikan (Splash Zone)
Area antara garis pasang tertinggi dan surut terendah mengalami siklus basah-kering berulang โ zona paling kritis yang mempercepat korosi hingga 5 kali lipat dibanding zona terendam penuh.
Benturan Kapal (Ship Impact)
Kapal yang merapat memberikan beban tumbukan besar pada fender wall, tiang pancang, dan dolphin. Benturan berulang atau insidental menyebabkan kerusakan struktural lokal hingga parah.
Beban Crane & Peralatan Bongkar Muat
Container crane (STS crane) modern bisa memiliki beban roda >100 ton per titik. Upgrade crane sering mengharuskan perkuatan crane beam dan deck dermaga.
Abrasi & Erosi Gelombang
Gelombang, arus, dan debris terbawa air mengikis permukaan beton tiang pancang dan elemen terendam secara terus-menerus, mengurangi tebal selimut beton.
Scouring & Degradasi Pondasi
Arus laut dan gelombang menyebabkan scouring (penggerusan) di sekitar tiang pancang, mengurangi kedalaman embedment dan kapasitas dukung pondasi.
๐ฌ Memahami Zona Korosi pada Struktur Dermaga
Tingkat kerusakan korosi pada dermaga berbeda-beda tergantung zonanya. Penanganan perkuatan harus mempertimbangkan zona ini:
Zona Atmosfer
Di atas splash zone. Korosi lambat akibat uap garam.
Zona Percikan โ ๏ธ
Paling kritis. Siklus basah-kering mempercepat korosi drastis.
Zona Pasang Surut
Terendam periodik. Korosi tinggi + abrasi gelombang.
Zona Terendam
Selalu di bawah air. Korosi lebih lambat (minim oksigen).
Masalah Struktural yang Sering Ditemui di Dermaga
1. Korosi dan Kerusakan Tiang Pancang (Pile)
Tiang pancang adalah elemen paling rentan di struktur dermaga karena terpapar langsung air laut di sepanjang umur layanan.
Masalah yang sering terjadi:
- Korosi tulangan parah di zona percikan dan pasang surut
- Spalling dan delaminasi selimut beton, tulangan terekspos
- Pengurangan penampang baja pada tiang pancang baja (steel pile)
- Abrasi permukaan beton akibat gelombang dan debris
- Retak longitudinal akibat ekspansi produk korosi
- Kerusakan akibat benturan kapal atau debris besar
Solusi kami:
- FRP Wrapping (MAPEI MapeWrap G UNI-AX 900) โ membentuk jacket pelindung sekaligus memperkuat kapasitas tiang. Sangat efektif untuk zona percikan dan pasang surut
- Repair beton dengan MAPEI Mapegrout Thixotropic untuk area spalling โ bisa diaplikasikan secara vertikal dan overhead tanpa bekisting
- Perlindungan tulangan dengan MAPEI Mapefer 1K sebelum patch repair
- Protective coating dengan MAPEI Mapelastic untuk perlindungan tambahan terhadap penetrasi klorida
๐ก Keunggulan FRP untuk tiang pancang: FRP wrap bersifat tahan korosi sehingga menjadi barrier tambahan terhadap klorida, sekaligus memberikan efek confinement yang meningkatkan kapasitas aksial tiang. Lihat detail di halaman Perkuatan FRP.

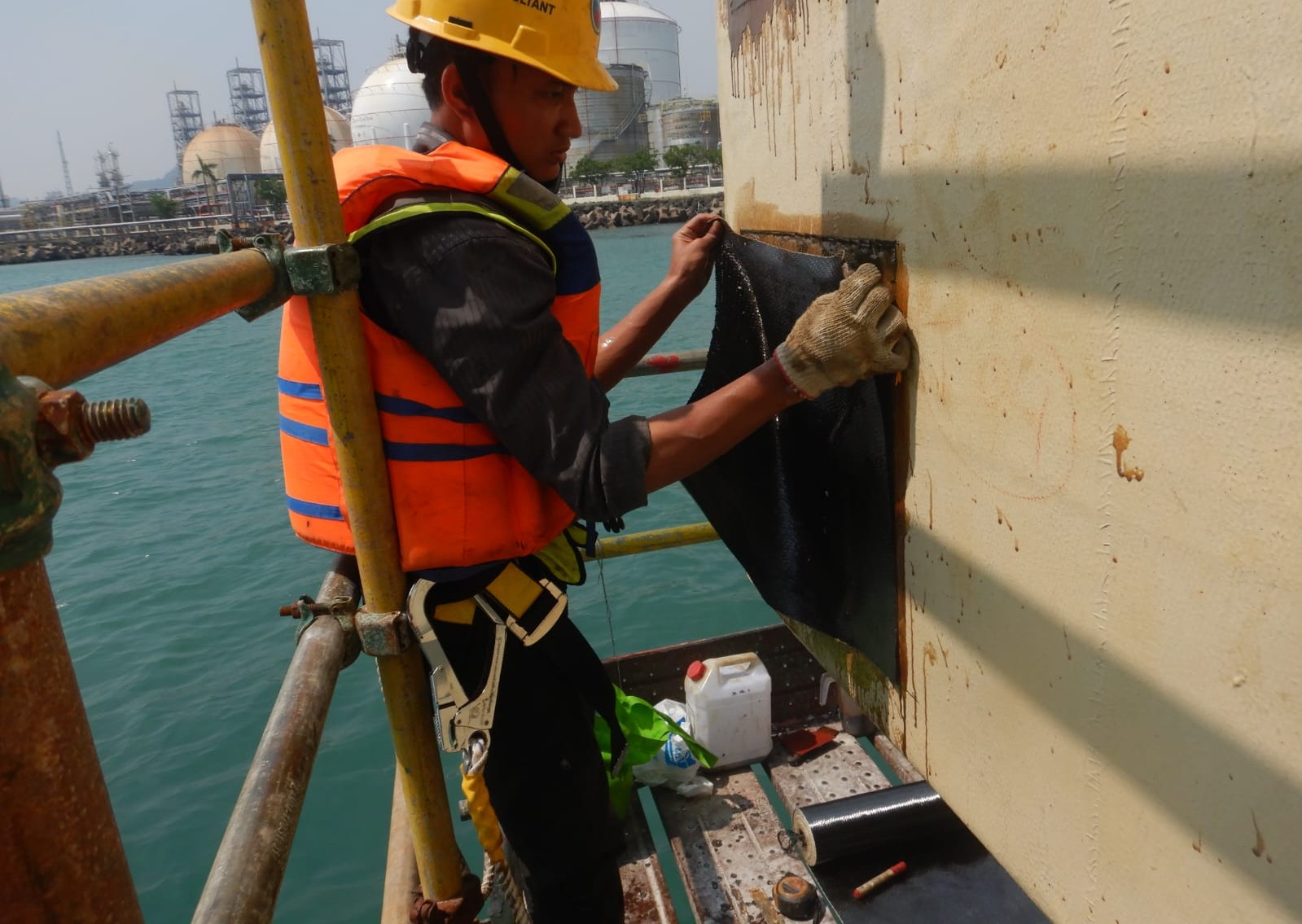

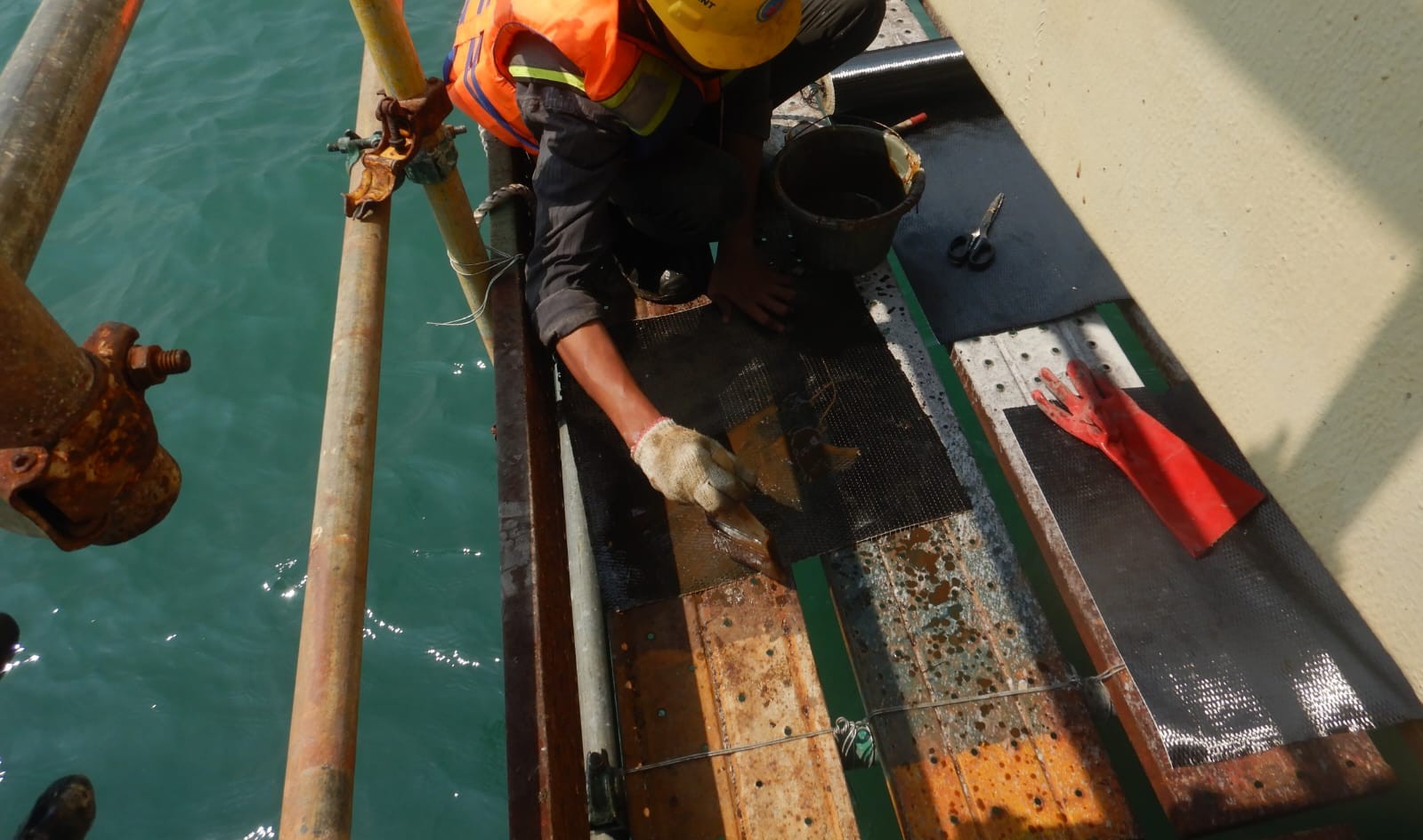

Dokumentasi lapangan berikut menunjukkan tahapan aplikasi lembaran FRP pada elemen beton di lingkungan dermaga. Persiapan substrat, impregnasi resin, orientasi serat, overlap, serta kondisi aplikasi harus mengikuti detail desain dan method statement yang telah ditetapkan.


Foto tersebut menggambarkan proses aplikasi, bukan dasar untuk menetapkan FRP sebagai solusi pada semua kerusakan dermaga. Pemilihan sistem tetap harus mempertimbangkan hasil assessment, kondisi substrat, penyebab kerusakan, kebutuhan kapasitas, zona paparan, dan akses kerja.
2. Kerusakan Pile Cap dan Balok Dermaga (Deck Beam)
Pile cap dan balok dermaga menerima beban langsung dari operasional di atas dan menyalurkannya ke tiang pancang. Kerusakan pada elemen ini mengancam keseluruhan struktur dermaga.
Masalah yang sering terjadi:
- Korosi tulangan akibat rembesan air laut dari atas dan bawah
- Retak lentur dan geser akibat beban crane yang melebihi desain awal
- Lendutan berlebih pada balok dermaga
- Spalling di bagian bawah pile cap (area yang sulit diinspeksi)
- Kapasitas tidak mencukupi saat upgrade peralatan bongkar muat
Solusi kami:
- Perkuatan lentur dengan Carbon Fiber (MAPEI MapeWrap C UNI-AX 300/600) โ ringan, cepat, dan tahan korosi
- Perkuatan geser dengan U-wrap FRP di area tumpuan
- Plat baja untuk penambahan kekakuan dan pengurangan lendutan pada crane beam
- Injeksi retak dengan MAPEI Epojet LV untuk mengembalikan monolitik beton
๐ก Upgrade crane beam: Banyak dermaga dibangun untuk crane kapasitas lama. Perkuatan dengan Carbon Fiber atau Plat Baja memungkinkan upgrade kapasitas tanpa harus membangun ulang struktur dermaga.
3. Kerusakan Plat Lantai Dermaga (Deck Slab)
Plat lantai dermaga menerima beban langsung dari kendaraan, container, dan peralatan bongkar muat.
Masalah yang sering terjadi:
- Retak akibat beban truk trailer dan reach stacker berulang
- Korosi tulangan dari atas (genangan air hujan bercampur garam) dan bawah (uap laut)
- Settlement tidak merata di area transisi dermaga-darat (approach)
- Joint damage pada expansion joint
- Aus permukaan akibat traffic berat
Solusi kami:
- Perkuatan pelat dengan Carbon Fiber (MAPEI MapeWrap C UNI-AX 300)
- Injeksi retak dengan MAPEI Epojet atau Epojet LV
- Repair permukaan dengan MAPEI Mapegrout Hi-Flow
- Grouting void di bawah pelat dengan MAPEI Mapefill
- Coating protektif untuk mencegah penetrasi klorida dari atas
4. Kerusakan Fender System, Bollard, dan Dolphin
Fender wall, bollard, dan dolphin menerima beban tumbukan dan tarikan langsung dari kapal yang bersandar dan tertambat.
Masalah yang sering terjadi:
- Retak dan pecah fender wall akibat benturan kapal yang melebihi kapasitas desain
- Kerusakan pondasi bollard karena tarikan kapal saat cuaca buruk
- Kerusakan struktural dolphin akibat impact berulang
- Korosi elemen baja pada fender system
- Penambahan ukuran kapal yang melebihi kapasitas desain awal fender
Solusi kami:
- Repair struktural dengan MAPEI Mapegrout Thixotropic dan Mapegrout Fast Set
- Perkuatan dengan FRP wrapping untuk meningkatkan daktilitas dan kapasitas geser
- Jacketing beton untuk peningkatan kapasitas besar pada dolphin
- Perkuatan pondasi bollard dengan chemical anchor dan grouting
5. Kerusakan Trestle dan Struktur Approach
Trestle (jembatan penghubung darat-dermaga) dan struktur approach sering terabaikan karena terletak di belakang dermaga utama, padahal juga terpapar lingkungan laut.
Masalah yang sering terjadi:
- Korosi tulangan pada balok dan kolom trestle
- Kerusakan bearing pad akibat usia dan korosi
- Lendutan berlebih akibat beban truk yang meningkat
- Retak struktural akibat penurunan pondasi
- Kerusakan expansion joint
Solusi kami:
- Perkuatan balok trestle dengan Carbon Fiber atau plat baja
- Jacketing kolom untuk kolom yang korosi atau kapasitas kurang
- Injeksi retak dan repair beton dengan produk MAPEI
- Penggantian bearing pad dan perbaikan dudukan
Audit Struktur Dermaga Sebelum Menentukan Metode Perkuatan
Permintaan yang kami terima sering dimulai dari gejala: pile mengalami spalling, pile cap retak, deck terasa bergetar, bollard rusak, atau crane akan ditingkatkan kapasitasnya. Gejala tersebut penting, tetapi belum cukup untuk menentukan metode dan volume pekerjaan.
Dari sudut pandang sales engineer, tujuan diskusi awal adalah mengubah keluhan lapangan menjadi pertanyaan teknis yang dapat dijawab. Owner perlu mengetahui apakah fasilitas masih dapat beroperasi, area mana yang harus diprioritaskan, data apa yang belum tersedia, dan apakah kebutuhannya berupa maintenance, repair, pembatasan beban, atau perkuatan.
Kapan Audit Diperlukan?
Audit sebaiknya dipertimbangkan sebelum metode repair atau perkuatan dikunci ketika:
- Pile, pile cap, deck slab, crane beam, trestle, dolphin, atau fender wall menunjukkan kerusakan yang berkembang.
- Repair lama kembali rusak dan penyebab awalnya belum terverifikasi.
- Crane, bollard, equipment, kapasitas kapal, atau beban bongkar muat akan ditingkatkan.
- Dermaga mengalami benturan kapal, gempa, settlement, gelombang ekstrem, kebakaran, atau kejadian lain yang dapat memengaruhi jalur beban.
- Kondisi pile di zona pasang surut atau terendam belum pernah diperiksa secara memadai.
- Gambar existing tidak lengkap atau berbeda dari kondisi lapangan.
- Owner membutuhkan dasar teknis untuk due diligence, CAPEX, tender repair, rehabilitasi, atau perpanjangan umur layanan.
Pertanyaan yang Perlu Diklarifikasi di Awal
Sebelum menyusun jumlah titik uji, kami perlu memahami:
- Keputusan yang dituju. Apakah owner ingin memastikan kelayakan operasi, menaikkan beban, mengatasi kerusakan, atau menyiapkan tender?
- Batas aset. Apakah pemeriksaan mencakup berth, trestle, pile, pile cap, deck, crane beam, bollard, dolphin, fender, atau struktur pendukung lain?
- Perubahan kondisi. Apakah retak, korosi, deformasi, atau settlement bersifat stabil atau terus berkembang?
- Beban existing dan rencana. Jenis kapal, energi sandar, kapasitas crane, beban roda, equipment, serta frekuensi operasi memengaruhi evaluasi.
- Dokumen yang tersedia. As-built drawing, data tanah, laporan underwater inspection, hasil uji material, dan riwayat repair membantu mengurangi asumsi.
- Batas operasional. Jadwal sandar, pasang surut, area aktif, akses bawah deck, kebutuhan floating platform, izin kerja, dan aturan K3 menentukan metode serta urutan pemeriksaan.
Menentukan Scope Audit yang Proporsional
| Kondisi | Pertanyaan Teknis | Data atau Pemeriksaan | Keluaran yang Dibutuhkan |
|---|---|---|---|
| Pile mengalami spalling dan korosi | Seberapa luas kehilangan penampang dan apakah kapasitasnya terpengaruh? | Condition mapping, underwater inspection, pemeriksaan korosi, data pile | Prioritas repair, kebutuhan investigasi tambahan, atau perkuatan |
| Deck akan menerima crane lebih besar | Apakah deck, crane beam, pile cap, dan pile mampu menerima beban baru? | Data crane, gambar, verifikasi material, dan analisis kapasitas | Batas operasi, kelayakan upgrade, atau kebutuhan desain perkuatan |
| Fender wall atau dolphin tertabrak kapal | Apakah kerusakan lokal memengaruhi jalur beban utama? | Inspeksi, pengukuran deformasi, pemeriksaan sambungan dan pondasi | Pengamanan, repair, penggantian, atau perkuatan |
| Gambar existing tidak lengkap | Kondisi aktual apa yang perlu direkonstruksi untuk analisis? | Pengukuran, scanning, pengujian material, dan verifikasi elemen | Baseline struktur existing beserta asumsi dan batasannya |
| Repair lama kembali rusak | Apakah sumber kerusakan atau paparan lingkungan belum ditangani? | Riwayat repair, kondisi substrat, klorida, korosi, dan beban | Diagnosis penyebab serta arah penanganan yang lebih tepat |
Tidak semua kasus memerlukan seluruh pengujian. Scope awal dapat berupa screening untuk menentukan prioritas, sementara keputusan dengan konsekuensi lebih tinggi dapat membutuhkan verifikasi material dan analisis kapasitas yang lebih rinci.
Pengujian Dipilih Berdasarkan Pertanyaan Teknis
Metode yang dapat dipertimbangkan meliputi:
- Inspeksi visual dan condition mapping untuk mencatat lokasi, pola, luas, dan tingkat kerusakan.
- Underwater inspection untuk pile, bracing, sambungan, dan elemen yang terendam.
- Hammer test dan UPV sebagai screening keseragaman serta indikasi kondisi beton.
- Core drill dan pengujian laboratorium ketika kuat tekan aktual perlu dikonfirmasi.
- Half-cell potential, carbonation, chloride test, atau pemeriksaan terkait untuk membaca risiko korosi sesuai lingkungan dan tujuan evaluasi.
- Pengukuran elevasi, lendutan, deformasi, dan monitoring jika terdapat settlement atau perubahan geometri.
- Analisis struktur untuk menghubungkan kondisi material, dimensi elemen, jalur beban, dan kebutuhan operasi.
Hasil alat tidak seharusnya dibaca sendiri-sendiri. Nilainya perlu dikaitkan dengan lokasi elemen, kondisi eksposur, beban aktual, dan keputusan yang sedang dipertimbangkan.
Laporan Harus Membantu Owner Mengambil Keputusan
Laporan yang berguna tidak berhenti pada kumpulan foto dan angka pengujian. Sesuai scope yang disepakati, keluarannya perlu membantu menjelaskan:
- Elemen dan zona yang menjadi prioritas.
- Temuan yang memerlukan pengamanan atau pembatasan sementara.
- Interpretasi kondisi dan faktor penyebab yang paling relevan.
- Kapasitas existing apabila analisis struktur termasuk dalam lingkup.
- Pemisahan kebutuhan monitoring, maintenance, repair, dan perkuatan.
- Data tambahan yang masih diperlukan sebelum desain atau eksekusi.
- Rekomendasi tahapan berdasarkan risiko, akses, dan operasional pelabuhan.
- Asumsi serta batasan yang perlu diketahui owner dan procurement.
Dokumen tersebut dapat dipakai sebagai dasar pembahasan internal, CAPEX, penyusunan tender, atau klarifikasi penawaran. Laporan audit tidak otomatis mencakup detail desain perkuatan kecuali analisis dan desain memang dimasukkan dalam scope.
Dari Hasil Audit Menuju Repair atau Perkuatan
Tidak setiap temuan berakhir pada perkuatan besar. Arah tindak lanjut bergantung pada penyebab, tingkat kerusakan, kapasitas tersisa, target beban, dan konsekuensi operasional:
- Kondisi masih memadai: lanjutkan operasi dengan monitoring dan maintenance yang ditetapkan.
- Kerusakan lokal tanpa defisit kapasitas: lakukan repair beton, proteksi korosi, atau penggantian komponen lokal.
- Risiko operasional tertentu: terapkan pembatasan beban, zona aman, atau pengamanan sementara.
- Kapasitas tidak memadai: kembangkan analisis dan desain perkuatan.
- Data belum cukup: lakukan investigasi tambahan sebelum metode serta volume dikunci.
Setelah masalahnya jelas, metode seperti FRP wrapping, carbon fiber, jacketing, plat baja, cathodic protection, repair mortar, grouting, atau penggantian elemen dapat dibandingkan berdasarkan target kapasitas, kondisi substrat, durabilitas, akses kerja, dan jadwal operasi.
Studi Kasus Perkuatan Struktur Dermaga
Berikut beberapa contoh kasus perkuatan dermaga yang merepresentasikan jenis proyek yang kami tangani:
Perkuatan Tiang Pancang Dermaga Curah Akibat Korosi Klorida
Permasalahan
Sebanyak 32 tiang pancang beton prategang mengalami korosi parah di zona percikan. Selimut beton spalling dengan tulangan terekspos hingga kehilangan 30% penampang. Dermaga sudah berusia 25 tahun dan melayani kapal tongkang batu bara.
Solusi
Repair beton dengan MAPEI Mapefer 1K + Mapegrout Thixotropic untuk restorasi penampang. Kemudian FRP wrapping (MAPEI MapeWrap G UNI-AX 900) 3 lapis di zona percikan sebagai perkuatan sekaligus barrier anti-klorida. Finishing dengan MAPEI Mapelastic.
Hasil
Kapasitas tiang pancang kembali 100% dari desain awal. Barrier FRP + coating memperpanjang umur layanan estimasi 25+ tahun. Pekerjaan dilakukan bertahap tanpa menghentikan operasional bongkar muat.
Upgrade Kapasitas Deck Dermaga untuk Container Crane Baru
Permasalahan
Terminal container merencanakan upgrade dari crane STS kapasitas 40 ton ke 65 ton. Analisis struktur menunjukkan balok crane dermaga existing hanya mampu menahan 70% beban crane baru. Membangun dermaga baru tidak feasible secara waktu dan biaya.
Solusi
Perkuatan lentur balok crane dengan MAPEI MapeWrap C UNI-AX 600 (carbon fiber) di sisi bawah. Perkuatan geser dengan U-wrap CFRP di area tumpuan. Injeksi retak existing dengan MAPEI Epojet LV sebelum aplikasi FRP.
Hasil
Kapasitas balok crane meningkat 45%, memenuhi kebutuhan crane baru. Pengerjaan selesai dalam 6 minggu secara bertahap tanpa menghentikan operasional dermaga. Biaya hanya ~25% dari opsi pembangunan dermaga baru.
Repair dan Perkuatan Jetty Loading Facility Akibat Degradasi Usia
Permasalahan
Jetty berusia 30+ tahun di fasilitas migas mengalami korosi masif pada pile cap dan balok. Beberapa pile cap kehilangan 40% tulangan efektif akibat korosi. Diperlukan perbaikan tanpa menghentikan loading operation yang bernilai miliaran per hari.
Solusi
Repair bertahap per elemen: bongkar beton rusak, treatment tulangan dengan MAPEI Mapefer 1K, patch repair dengan MAPEI Mapegrout Thixotropic. Perkuatan pile cap dengan FRP confinement. Seluruh pekerjaan mengikuti standar K3 migas ketat.
Hasil
Integritas struktural jetty berhasil dipulihkan. Zero downtime pada operasional loading. Semua pekerjaan selesai tanpa insiden K3. Protective coating memperpanjang interval maintenance berikutnya.
Retrofit Dermaga Pelabuhan Perikanan untuk Memenuhi Standar Baru
Permasalahan
Dermaga pelabuhan perikanan dibangun 20 tahun lalu dengan standar lama. Seiring peningkatan ukuran kapal nelayan dan penambahan cold storage di atas dermaga, diperlukan upgrade kapasitas struktur agar sesuai standar terbaru.
Solusi
Perkuatan balok dermaga dengan carbon fiber MAPEI MapeWrap C UNI-AX 300. Jacketing kolom untuk meningkatkan kapasitas aksial. Repair menyeluruh elemen yang korosi. Penambahan protective coating pada semua elemen terekpos.
Hasil
Dermaga memenuhi standar pembebanan terbaru dan siap menampung fasilitas baru. Pekerjaan selesai 4 minggu lebih cepat dari estimasi karena metode FRP yang efisien. Biaya jauh lebih ekonomis dibanding pembangunan dermaga baru.
Perbaikan Fender Wall dan Dolphin Pasca Benturan Kapal
Permasalahan
Insiden benturan kapal saat cuaca buruk menyebabkan kerusakan parah pada 2 unit breasting dolphin dan 15 meter fender wall. Retak struktural mayor, beton pecah, dan fender system rusak. Dermaga harus segera beroperasi kembali.
Solusi
Emergency repair: pembongkaran beton rusak, patch repair dengan MAPEI Mapegrout Fast Set (setting 30 menit). Perkuatan struktural dengan FRP wrapping untuk meningkatkan kapasitas geser dan daktilitas. Penggantian fender system.
Hasil
Dermaga beroperasi kembali dalam 2 minggu. Kapasitas fender wall dan dolphin dikembalikan ke spesifikasi desain. FRP wrap memberikan ketahanan impact tambahan untuk kejadian serupa di masa depan.
Solusi Perkuatan Berdasarkan Metode
Kami menyediakan berbagai metode perkuatan yang dipilih berdasarkan kondisi kerusakan, lokasi elemen, dan kebutuhan spesifik dermaga Anda:
๐งต Perkuatan Carbon Fiber (CFRP)
Material: MAPEI MapeWrap C UNI-AX 300/600
Ideal untuk: Balok crane dermaga, deck slab, pile cap
- Kekuatan tarik sangat tinggi โ efektif untuk perkuatan lentur
- Tidak menambah beban mati pada struktur dermaga
- 100% tahan korosi di lingkungan laut
- Aplikasi cepat, minimal gangguan operasional
๐ท Perkuatan Glass Fiber (GFRP)
Material: MAPEI MapeWrap G UNI-AX 900
Ideal untuk: Wrapping tiang pancang, confinement pile cap
- Barrier efektif terhadap penetrasi klorida
- Efek confinement meningkatkan kapasitas aksial tiang
- Lebih ekonomis dari carbon fiber untuk aplikasi wrapping
- Bisa diaplikasikan di zona pasang surut saat air surut
๐ฉ Perkuatan Plat Baja
Material: Plat baja + MAPEI Adesilex PG1
Ideal untuk: Balok crane dermaga, perkuatan geser, struktur baja existing
- Menambah kekakuan โ efektif mengurangi lendutan
- Cocok untuk beban dinamis crane pelabuhan
- Memerlukan perlindungan korosi tambahan di lingkungan laut
- Biaya lebih ekonomis untuk elemen tertentu
๐งฑ Jacketing Beton Bertulang
Material: Beton bertulang + shear connector
Ideal untuk: Tiang pancang rusak parah, dolphin, pile cap upgrade besar
- Peningkatan kapasitas sangat tinggi โ bisa >100%
- Memberikan selimut beton baru sebagai proteksi korosi
- Memperbaiki sekaligus memperkuat dalam satu proses
- Memerlukan bekisting khusus untuk elemen terendam
Perbaikan & Repair Beton untuk Lingkungan Maritim
Lingkungan laut membutuhkan material repair yang tahan klorida, tahan kelembaban tinggi, dan memiliki daya rekat superior. Sebagai aplikator resmi MAPEI, kami menggunakan produk yang telah teruji di proyek maritim di seluruh dunia:
| Produk MAPEI | Fungsi | Aplikasi di Dermaga |
|---|---|---|
| Mapefer 1K | Coating anti-korosi tulangan | Perlindungan tulangan berkarat di tiang pancang, pile cap, balok |
| Mapegrout Thixotropic | Repair mortar serbaguna | Patch repair area spalling di tiang pancang (vertikal & overhead) |
| Mapegrout Hi-Flow | Repair mortar flowable | Grouting void di pile cap, repair elemen horizontal |
| Mapegrout Fast Set | Repair mortar cepat kering | Emergency repair โ setting 30 menit, ideal untuk zona pasang surut |
| Epojet / Epojet LV | Injeksi retak | Injeksi retak struktural di balok, pile cap, deck slab |
| Mapefill | Grouting semen | Grouting base plate bollard, crane rail, pondasi peralatan |
| Mapelastic | Waterproofing fleksibel | Perlindungan anti-penetrasi klorida pada permukaan beton |
| Mapelastic Guard | Protective coating tebal | Perlindungan jangka panjang elemen di zona percikan |
| MapeWrap 12 | Protective coating FRP | Perlindungan UV untuk sistem FRP di area terbuka |
| Adesilex PG1 | Epoxy adhesive | Pengeleman plat baja dan primer FRP system |
๐ก Butuh material untuk tim internal Anda? Kami juga menyediakan produk MAPEI untuk pembelian langsung oleh kontraktor atau tim maintenance pelabuhan. Kunjungi halaman Aplikator & Distributor MAPEI atau hubungi kami untuk konsultasi pemilihan material yang tepat untuk lingkungan maritim.
Material MAPEI untuk Lingkungan Maritim โ Mengapa Unggul?
๐ฎ๐น Keunggulan Material MAPEI di Lingkungan Laut
MAPEI telah digunakan di proyek infrastruktur maritim di lebih dari 50 negara. Beberapa keunggulan material MAPEI untuk aplikasi dermaga:
Ketahanan Klorida Tinggi
Formulasi khusus dengan permeabilitas rendah terhadap ion klorida, memperlambat proses korosi secara signifikan.
Bond Strength Superior
Daya rekat tinggi pada beton existing, bahkan pada kondisi permukaan yang lembab โ kritis untuk pekerjaan di dermaga.
Shrinkage Compensated
Repair mortar Mapegrout diformulasi untuk mengompensasi susut, mencegah retak baru pada material repair.
Sertifikasi Internasional
Produk MAPEI memenuhi standar EN 1504 (European Standard for Concrete Repair) dan telah teruji di laboratorium independen.
Keunggulan Layanan Kami untuk Dermaga
โ Aplikator Resmi MAPEI Indonesia
Kami adalah aplikator resmi yang terlatih langsung oleh MAPEI untuk penggunaan material di lingkungan maritim. Jaminan kualitas aplikasi sesuai standar pabrikan.
โ Pengalaman Proyek Maritim
Berpengalaman menangani perkuatan di berbagai jenis dermaga โ container terminal, jetty migas, pelabuhan perikanan, dan dermaga curah. Memahami tantangan unik lingkungan laut.
โ Minimal Gangguan Operasional
Metode perkuatan FRP memungkinkan pengerjaan yang cepat dan bertahap. Pekerjaan dijadwalkan untuk meminimalkan dampak terhadap operasional bongkar muat pelabuhan.
โ Tim Engineer Struktur Berpengalaman
Dikerjakan oleh engineer struktur yang memahami beban dermaga, desain maritim, dan persyaratan khusus struktur di lingkungan laut termasuk analisis korosi.
โ Standar K3 Ketat
Mematuhi standar K3 industri maritim dan migas. Safety induction, APD lengkap, work permit, JSA, dan prosedur kerja aman di atas air serta di ketinggian.
โ Layanan Seluruh Indonesia
Berbasis di Bekasi dengan kemampuan mobilisasi ke seluruh Indonesia โ dari Sabang sampai Merauke. Pengalaman di pelabuhan Jawa, Sumatera, Kalimantan, Sulawesi, dan Indonesia Timur.
Jenis Dermaga yang Kami Layani
Kami menangani perkuatan struktur untuk berbagai jenis dermaga dan fasilitas pelabuhan:
๐ข Container Terminal
Dermaga peti kemas, crane beam, container yard, dan area stacking.
โฝ Jetty Migas
Loading/unloading facility untuk minyak, gas, dan produk petrokimia. Standar K3 migas ketat.
โ Dermaga Curah
Dermaga batu bara, CPO, semen, pupuk, dan komoditas curah lainnya.
๐ Pelabuhan Perikanan
Dermaga PPI dan PPN, TPI, cold storage, dan fasilitas pengolahan ikan.
๐ Dermaga Ro-Ro
Dermaga penyeberangan kendaraan, ramp door, dan linkspan.
๐๏ธ Jetty Privat & Industri
Jetty milik perusahaan untuk keperluan logistik internal โ smelter, pabrik, dan tambang.
Proses Kerja Kami
๐ Alur Penanganan Proyek Dermaga:
- 1
Review Tujuan, Data & Batas Operasional
Klarifikasi target keputusan, aset yang diperiksa, gambar existing, riwayat kerusakan, data beban, jadwal sandar, akses, dan aturan K3 fasilitas.
- 2
Audit & Inspeksi Kondisi Struktur Dermaga
Site visit untuk memetakan pile, pile cap, deck, crane beam, trestle, dolphin, fender, dan elemen lain yang termasuk dalam scope.
- 3
Pengujian Terpilih & Verifikasi Data Existing
Underwater inspection, pengujian beton, pemeriksaan korosi, pengukuran deformasi, atau metode lain dipilih sesuai pertanyaan teknis dan kondisi akses.
- 4
Evaluasi Kapasitas & Rekomendasi
Data lapangan dikaitkan dengan beban dan fungsi fasilitas untuk menentukan kebutuhan monitoring, repair, pembatasan operasi, investigasi tambahan, atau perkuatan.
- 5
Desain, Proposal & Koordinasi Jadwal
Jika perkuatan diperlukan, scope dikembangkan menjadi analisis, detail desain, metode, penawaran, dan urutan kerja yang mengikuti akses serta operasional pelabuhan.
- 6
Pelaksanaan, Quality Control & Serah Terima
Pekerjaan dilakukan mengikuti method statement dan K3 yang disetujui, dilengkapi pemeriksaan mutu, dokumentasi, sertifikat material, serta rekomendasi maintenance.
Jenis Proyek Perkuatan Dermaga yang Kami Tangani
Berikut beberapa contoh lingkup pekerjaan perkuatan dermaga yang menjadi keahlian kami:
- Repair dan FRP wrapping tiang pancang yang mengalami korosi klorida di zona percikan
- Perkuatan balok crane dermaga untuk upgrade kapasitas container crane baru
- Repair pile cap yang spalling dan korosi akibat air laut
- Perkuatan deck slab dermaga untuk menampung beban reach stacker lebih berat
- Emergency repair fender wall pasca benturan kapal
- Re-grouting crane rail dan bollard yang mengalami kerusakan
- Perkuatan dolphin dan breasting structure untuk kapal berukuran lebih besar
- Repair dan perkuatan trestle penghubung dermaga-daratan
- Protective coating menyeluruh untuk memperpanjang umur layanan struktur dermaga
- Retrofit dermaga tua agar memenuhi standar pembebanan dan gempa terbaru
FAQ Perkuatan Struktur Dermaga
Kapan audit struktur dermaga diperlukan?
Audit diperlukan ketika penyebab kerusakan, kapasitas tersisa, luas area terdampak, atau beban aktual belum memiliki dasar data yang cukup. Audit juga relevan sebelum upgrade crane, peningkatan beban deck, rehabilitasi besar, due diligence, atau penyusunan tender repair dan perkuatan.
Bagaimana jika gambar struktur dermaga tidak tersedia?
Pemeriksaan tetap dapat dimulai, tetapi scope perlu memasukkan pengukuran, pemetaan elemen, verifikasi dimensi, pengujian material, underwater inspection, atau rekonstruksi data existing secara proporsional. Asumsi dan batas data harus dinyatakan dengan jelas dalam laporan.
Apakah hasil audit dapat digunakan untuk CAPEX atau tender perkuatan?
Ya, apabila scope laporan mencakup kondisi elemen, prioritas, interpretasi data, rekomendasi, asumsi, batas area, dan kebutuhan pekerjaan lanjutan. Detail desain dan volume final tetap perlu dikembangkan lebih lanjut jika belum termasuk dalam audit.
Apakah audit dan perkuatan dermaga harus menghentikan operasional pelabuhan?
Tidak selalu. Banyak inspeksi dapat dilakukan per zona saat fasilitas beroperasi. Namun underwater inspection, pengujian invasif, area dengan risiko keselamatan, atau pekerjaan pada elemen yang sedang menerima beban dapat memerlukan pembatasan sementara.
Untuk pekerjaan perkuatan, urutan kerja dapat dirancang bertahap sehingga operasional bongkar muat tetap berjalan pada area yang tidak sedang dikerjakan, selama kondisi struktur dan aturan keselamatan memungkinkan.
Metode yang kami gunakan mendukung hal ini:
- Audit dan pengujian: Dijadwalkan mengikuti akses berth, pasang surut, serta window operasi
- Perkuatan FRP/Carbon Fiber: Aplikasi cepat, tidak memerlukan bekisting besar, bisa dikerjakan di area terbatas
- Repair beton dengan MAPEI Mapegrout Fast Set: Setting time 30 menit, area bisa digunakan kembali dalam hitungan jam
- Pekerjaan tiang pancang: Dikerjakan dari floating platform di bawah, tidak mengganggu aktivitas di atas dermaga
Kebutuhan pembatasan dan work sequence ditentukan dari hasil audit, metode yang dipilih, akses, dan koordinasi dengan pihak pelabuhan.
Bagaimana pekerjaan dilakukan di tiang pancang yang terendam air?
Pekerjaan di tiang pancang memerlukan pendekatan khusus tergantung zona kerusakan:
- Zona percikan dan di atas air: Dikerjakan langsung menggunakan scaffolding atau hanging platform dari dermaga
- Zona pasang surut: Dikerjakan saat air surut dengan memanfaatkan jendela waktu pasang surut. Penggunaan MAPEI Mapegrout Fast Set memungkinkan curing sebelum air pasang
- Zona terendam: Menggunakan cofferdam atau jacket system untuk mengisolasi area kerja dari air
Untuk material, kami menggunakan produk MAPEI yang diformulasi untuk toleransi kelembaban tinggi saat aplikasi.
Berapa lama waktu pengerjaan perkuatan dermaga?
Bervariasi tergantung lingkup dan kondisi lokasi:
- FRP wrapping 1 tiang pancang: 2โ3 hari per tiang
- Repair pile cap (1 unit): 5โ7 hari (termasuk curing)
- Perkuatan balok crane per bentang: 3โ5 hari
- Jacketing tiang pancang (1 unit): 2โ3 minggu (termasuk bekisting dan curing)
- Emergency repair fender wall: 3โ7 hari tergantung tingkat kerusakan
Untuk proyek skala besar, kami akan menyusun timeline detail dengan work sequence dalam proposal.
Apakah material MAPEI tahan di lingkungan air laut?
Ya, sangat tahan. MAPEI telah digunakan di proyek maritim di seluruh dunia, termasuk di Timur Tengah, Eropa, dan Asia Tenggara yang memiliki kondisi laut agresif. Beberapa keunggulan:
- Mapegrout series: Permeabilitas rendah terhadap ion klorida, shrinkage compensated
- MapeWrap FRP system: Material fiber glass dan carbon fiber 100% tahan korosi โ tidak terpengaruh air laut
- Mapefer 1K: Coating anti-korosi berbasis semen-polimer yang membentuk barrier pada tulangan
- Mapelastic: Membran waterproofing fleksibel yang mencegah penetrasi air dan klorida
Semua produk memenuhi standar EN 1504 untuk concrete repair di lingkungan agresif.
Bagaimana dengan standar K3 untuk pekerjaan di dermaga?
Tim kami sangat memahami standar K3 untuk pekerjaan di lingkungan pelabuhan dan maritim:
- Safety induction sesuai prosedur pelabuhan
- APD lengkap termasuk life jacket untuk pekerjaan di atas air
- Permit to work โ working at height, hot work, confined space
- JSA (Job Safety Analysis) untuk setiap tahapan pekerjaan
- Toolbox meeting harian sebelum kerja
- SIMOP (Surat Izin Menempati/Menggunakan Operasi Perairan) jika diperlukan
- Koordinasi dengan KSOP/Syahbandar untuk aspek keselamatan pelayaran
- Standar tambahan untuk fasilitas migas (HSE plan, PTW system, dll)
Apakah bisa melayani dermaga di luar Jawa?
Ya, tentu. Kami melayani proyek perkuatan dermaga di seluruh Indonesia. Kami berbasis di Bekasi (Jabodetabek) namun memiliki pengalaman dan kemampuan mobilisasi ke:
- Sumatera: Belawan, Dumai, Palembang, Lampung
- Kalimantan: Balikpapan, Banjarmasin, Samarinda, Pontianak
- Sulawesi: Makassar, Bitung, Kendari
- Indonesia Timur: Ambon, Sorong, Jayapura
- Dan lokasi lainnya sesuai kebutuhan
Untuk lokasi di luar Jawa, kami akan memperhitungkan biaya mobilisasi dalam penawaran.
Apakah tersedia material MAPEI untuk pembelian langsung?
Ya, tersedia. Sebagai aplikator sekaligus distributor resmi MAPEI Indonesia, kami menyediakan produk MAPEI untuk pembelian langsung oleh:
- Kontraktor pelabuhan yang membutuhkan material repair berkualitas
- Tim maintenance pelabuhan untuk perbaikan rutin
- Konsultan yang merekomendasikan produk MAPEI dalam spesifikasi
Produk yang sering dibutuhkan untuk dermaga:
- Mapegrout Thixotropic & Fast Set (repair mortar)
- Mapefer 1K (anti-rust coating)
- Epojet & Epojet LV (injeksi retak)
- Mapelastic (waterproofing)
- MapeWrap System (FRP)
- Dan produk MAPEI lainnya
Konsultasi pemilihan material gratis โ kami bantu Anda memilih produk yang tepat untuk kondisi spesifik dermaga Anda.
Berapa biaya perkuatan struktur dermaga?
Biaya perkuatan dermaga bervariasi tergantung banyak faktor:
- Jenis dan tingkat kerusakan โ korosi ringan vs. kerusakan struktural parah
- Jumlah elemen โ berapa tiang pancang, pile cap, balok yang perlu diperkuat
- Metode perkuatan โ FRP wrapping, carbon fiber, jacketing, atau kombinasi
- Lokasi proyek โ biaya mobilisasi dan akomodasi untuk lokasi remote
- Kondisi akses โ ketersediaan floating platform, tidal window, dll
- Jadwal pekerjaan โ reguler vs. fast track
Hubungi kami untuk site visit, assessment, dan penawaran. Konsultasi awal gratis.
Perlu Menentukan Scope Audit Struktur Dermaga?
Kirim fungsi dermaga atau jetty, lokasi, foto kerusakan, elemen terdampak, data kapal atau beban operasional, gambar existing jika tersedia, batas akses, dan target keputusan. Tim engineer kami akan membantu memetakan kebutuhan audit sebelum repair atau perkuatan ditetapkan.
Diskusikan Scope AuditMelayani seluruh Indonesia โ dari Sabang sampai Merauke
