Skip to main content

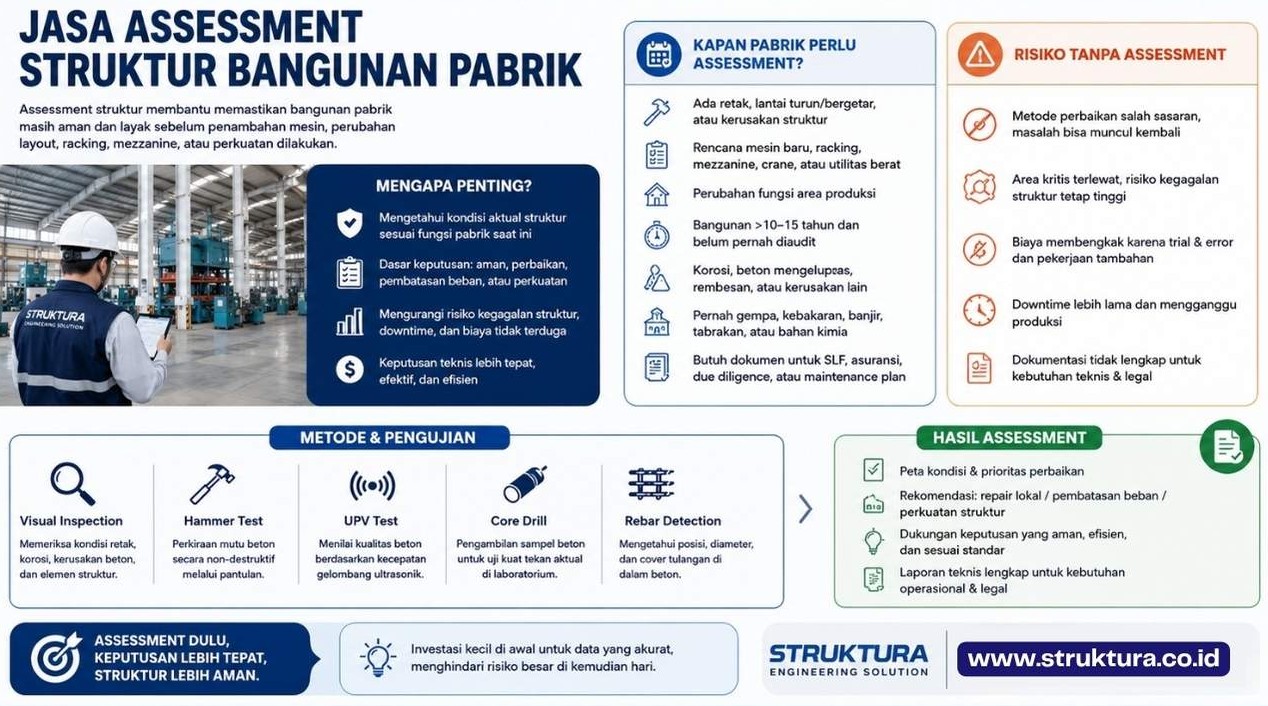

Cara Menentukan Scope Assessment Struktur Pabrik & Fasilitas Industri

Pelajari cara menyusun scope assessment berdasarkan tujuan pemeriksaan, kondisi struktur, beban operasional, kebutuhan laporan, dan rencana perkuatan.

Cara Menentukan Scope Assessment Struktur Pabrik & Fasilitas Industri

Permintaan assessment struktur pabrik sering dimulai dengan kalimat singkat: “Kami ingin mengecek apakah bangunan ini masih kuat.” Informasi awalnya mungkin hanya beberapa foto retak, rencana pemasangan mesin, atau layout racking yang akan diubah.

Bagi sales engineer, pertanyaan pertama seharusnya bukan “mau memakai hammer test atau UPV?” Pertanyaan yang lebih penting adalah: keputusan apa yang harus dapat diambil setelah assessment selesai?

Apakah owner perlu memastikan mesin baru dapat dipasang? Apakah tim fasilitas sedang menentukan prioritas repair? Apakah manajemen membutuhkan dasar untuk CAPEX perkuatan? Atau procurement perlu menyamakan scope agar penawaran dari beberapa penyedia dapat dibandingkan?

Pengalaman menangani assessment pada gedung bertingkat, pabrik, dan fasilitas industri menunjukkan pola yang sama: pengujian yang banyak belum tentu menghasilkan keputusan yang baik apabila tujuan, batas area, beban aktual, dan keluaran laporan tidak ditetapkan sejak awal.

Artikel ini membantu owner, plant manager, facility manager, engineering manager, tim maintenance, EHS, dan procurement menyiapkan scope assessment struktur pabrik yang dapat ditindaklanjuti. Jika kebutuhan Anda sudah siap masuk ke tahap konsultasi, survei, dan penyusunan penawaran, lihat layanan assessment dan audit struktur bangunan.

Scope Assessment Harus Dimulai dari Keputusan

Assessment bukan kegiatan mengumpulkan angka sebanyak mungkin. Inspeksi, pengujian, dan analisis harus menjawab kebutuhan bisnis sekaligus kebutuhan teknis.

Sebelum menentukan metode, tim owner dan engineer perlu menyepakati empat hal:

  1. Kondisi atau perubahan apa yang memicu pemeriksaan.
  2. Elemen dan area mana yang termasuk dalam assessment.
  3. Keputusan apa yang harus didukung oleh hasilnya.
  4. Tingkat kepastian data yang diperlukan untuk keputusan tersebut.

Tabel berikut menggambarkan hubungan antara kondisi lapangan dan keluaran yang dibutuhkan.

Kondisi atau RencanaPertanyaan TeknisData Awal yang DibutuhkanKeluaran Assessment
Mesin atau line produksi baruApakah slab, pedestal, pondasi, dan struktur di sekitarnya memadai?Berat mesin, titik tumpu, getaran, layout, dan data pondasiVerifikasi kapasitas, batasan pemasangan, atau kebutuhan perkuatan
Racking dan lalu lintas forklift berubahApakah beban titik, beban roda, dan pola lalu lintas masih sesuai dengan slab existing?Beban rak, base plate, pallet, tipe forklift, jalur, dan kondisi lantaiArea yang dapat digunakan, pembatasan beban, repair, atau perkuatan slab
Retak, spalling, lendutan, atau korosiApa penyebabnya dan apakah kerusakan memengaruhi kapasitas?Foto menyeluruh, detail kerusakan, riwayat perkembangan, dan repair sebelumnyaPrioritas risiko, kebutuhan pengujian, repair lokal, monitoring, atau analisis lanjut
Upgrade crane, platform, pipe rack, atau utilitasApakah jalur beban dan sambungan existing mampu menerima perubahan?Kapasitas lama dan baru, posisi beban, frekuensi operasi, gambar, serta detail sambunganEvaluasi elemen kritis, batas operasi, dan kebutuhan desain perkuatan
Audit aset atau persiapan CAPEXArea mana yang perlu ditangani lebih dulu dan berapa tingkat kepastian scope-nya?Daftar aset, temuan inspeksi, dokumen existing, target budget, dan jadwalPrioritas tindakan, asumsi teknis, tahapan pekerjaan, dan dasar pengadaan

Dengan kerangka ini, pembicaraan tidak berhenti pada “alat uji apa yang tersedia”. Setiap metode dipilih karena ada pertanyaan yang perlu dijawab.

Hal yang Sering Perlu Diluruskan Sebelum Survei

Beberapa asumsi awal terlihat masuk akal, tetapi dapat membuat scope salah arah jika tidak diklarifikasi.

Gejala Tidak Selalu Menunjukkan Penyebab

Retak pada slab bisa berkaitan dengan susut, sambungan yang tidak bekerja, void di bawah pelat, settlement, beban roda forklift, atau beban racking. Injeksi retak mungkin menutup gejalanya, tetapi belum tentu menyelesaikan penyebabnya.

Hal yang sama berlaku pada kolom, balok, pedestal, dan pondasi mesin. Beton mengelupas dapat dipicu korosi, benturan, kebocoran, paparan kimia, atau detail repair lama yang tidak memadai. Karena itu, foto kerusakan perlu dibaca bersama riwayat operasional dan jalur beban.

Area yang Paling Terlihat Belum Tentu Paling Kritis

Kerusakan yang mudah terlihat sering mendapat perhatian pertama. Namun elemen di atas plafon, sambungan struktur baja, base plate, balok crane, area bawah mesin, atau bagian yang tertutup utilitas bisa memiliki pengaruh lebih besar terhadap keputusan.

Scope yang baik tidak hanya mengikuti lokasi keluhan. Engineer perlu memahami bagaimana gaya berpindah dari beban menuju elemen penopangnya.

Gambar Existing Perlu Diverifikasi

As-built drawing sangat membantu, tetapi kondisi pabrik sering berubah. Bukaan baru dibuat, bracing dipindahkan, platform ditambah, utilitas digantung, mesin diganti, atau area produksi dialihfungsikan tanpa pembaruan dokumen yang lengkap.

Gambar digunakan sebagai titik awal, bukan dianggap otomatis sama dengan kondisi lapangan. Jika dokumen tidak tersedia, scope harus menyediakan waktu dan metode untuk merekonstruksi data existing secara proporsional.

Batasan Operasional Merupakan Bagian dari Scope

Assessment di pabrik aktif tidak dapat disusun seperti survei bangunan kosong. Jam produksi, jalur forklift, area higienis, hot work restriction, induksi keselamatan, izin kerja, akses ketinggian, dan window shutdown dapat menentukan urutan serta metode pemeriksaan.

Tujuannya bukan menjanjikan semua pekerjaan tanpa gangguan. Tujuannya adalah membedakan kegiatan yang dapat dilakukan saat operasi berjalan, area yang memerlukan pembatasan sementara, dan kegiatan yang memang harus menunggu shutdown.

Kapan Data Struktur Existing Perlu Dievaluasi?

Assessment sebaiknya dipertimbangkan ketika ada perubahan, gejala, atau keputusan penting yang tidak dapat dipastikan hanya dari gambar dan inspeksi cepat.

Perubahan Beban atau Fungsi

  • Pemasangan mesin, tangki, conveyor, chiller, genset, atau equipment baru.
  • Penambahan mezzanine, platform, pipe rack, ducting, cable tray, atau utilitas atap.
  • Peningkatan kapasitas crane atau perubahan frekuensi operasinya.
  • Perubahan area produksi menjadi gudang, cold storage, workshop, atau ruang dengan beban lebih besar.
  • Penambahan racking, perubahan tinggi penyimpanan, atau penggunaan forklift yang lebih berat.
  • Penambahan solar panel, HVAC, exhaust, atau equipment lain pada struktur atap.

Gejala dan Kejadian

  • Retak yang bertambah, muncul kembali setelah repair, atau mengikuti jalur beban.
  • Spalling, korosi tulangan, honeycomb, rembesan, atau beton yang rapuh.
  • Lendutan, getaran, lantai bergelombang, settlement, atau perubahan elevasi.
  • Sambungan baja longgar, korosi, deformasi, bracing terputus, atau base plate bermasalah.
  • Dampak gempa, kebakaran, banjir, benturan forklift, paparan kimia, atau kegagalan utilitas.

Kebutuhan Keputusan dan Dokumentasi

  • Due diligence sebelum membeli, menyewa, mengaktifkan kembali, atau memperluas fasilitas.
  • Audit internal, evaluasi aset, pembahasan asuransi, atau approval manajemen.
  • Persiapan scope repair dan perkuatan sebelum tender atau permintaan penawaran.
  • Penentuan prioritas maintenance untuk beberapa bangunan atau area produksi.

Usia bangunan dapat menjadi salah satu konteks, tetapi bukan satu-satunya pemicu. Riwayat beban, lingkungan, perubahan fungsi, mutu pemeliharaan, dan kondisi aktual lebih berguna daripada memakai batas umur yang sama untuk semua fasilitas.

Data yang Perlu Disiapkan Sebelum Assessment

Owner tidak harus memiliki seluruh dokumen untuk memulai diskusi. Namun data awal yang terstruktur akan mengurangi asumsi dan membantu engineer menentukan apakah kebutuhan dapat dimulai dengan screening atau memerlukan investigasi lebih rinci.

1. Tujuan dan Target Keputusan

Jelaskan keputusan yang sedang dihadapi: pemasangan mesin, penambahan beban, repair kerusakan, audit aset, approval CAPEX, penyusunan tender, atau verifikasi kapasitas. Sertakan target waktu keputusan tersebut.

2. Lokasi dan Batas Area

Kirim alamat fasilitas, nama gedung atau line, fungsi area, denah jika tersedia, serta markup lokasi kerusakan atau perubahan. Foto sebaiknya memuat tampilan keseluruhan, posisi elemen, dan detail dengan pembanding ukuran.

3. Dokumen Struktur dan Riwayat

Siapkan gambar struktur, shop drawing, as-built drawing, data tanah, laporan pengujian, perhitungan lama, catatan renovasi, serta dokumentasi repair sebelumnya jika tersedia. Ketidaksesuaian antara dokumen dan kondisi lapangan perlu disampaikan sejak awal.

4. Data Beban dan Operasional

Untuk mesin, sertakan berat, titik tumpu, dimensi, getaran, dan layout. Untuk racking, sertakan tinggi, beban pallet, base plate, dan tipe forklift. Untuk crane, sertakan kapasitas, bentang, kelas operasi, dan rencana upgrade. Data ini lebih berguna daripada hanya menyebut luas area.

5. Akses, EHS, dan Jadwal

Informasikan jam produksi, area terbatas, kebutuhan induksi, work permit, akses alat, pekerjaan di ketinggian, jalur mobilisasi, area yang dapat dikosongkan, serta jadwal shutdown yang tersedia.

6. Bentuk Keluaran

Sampaikan apakah owner membutuhkan memo awal, condition mapping, laporan pengujian, analisis kapasitas, rekomendasi repair, konsep perkuatan, prioritas CAPEX, atau data untuk menyusun tender. Keluaran yang berbeda membutuhkan tingkat investigasi yang berbeda.

Bagaimana Engineer Memilih Pengujian?

Pengujian dipilih untuk mengurangi ketidakpastian yang berpengaruh terhadap keputusan. Tidak semua metode harus digunakan pada setiap proyek.

Informasi yang DicariMetode yang Dapat DipertimbangkanBatas Penggunaannya
Pola dan penyebaran kerusakanInspeksi visual, condition mapping, pengukuran retakTidak cukup untuk memastikan mutu material atau kapasitas struktur
Screening keseragaman permukaan betonHammer testHasil perlu dibaca sebagai data screening dan tidak langsung disamakan dengan kuat tekan aktual tanpa korelasi yang memadai
Keseragaman dan indikasi kondisi internal betonUPVInterpretasi dipengaruhi konfigurasi elemen, kelembapan, jalur pembacaan, dan kondisi lapangan
Posisi tulangan dan tebal selimutRebar scanningTidak otomatis memberikan seluruh detail tulangan atau kondisi korosi
Kuat tekan aktual betonCore drill dan uji laboratoriumBersifat invasif, memerlukan pemilihan titik serta repair bekas coring
Risiko korosi tulanganCarbonation, chloride, half-cell potential, atau pemeriksaan terkaitMetode dipilih sesuai lingkungan dan tujuan evaluasi
Lendutan, settlement, atau getaranPengukuran elevasi, monitoring, atau pengujian dinamis sesuai kebutuhanMembutuhkan baseline, durasi, dan kondisi operasi yang jelas

Pembahasan yang lebih luas mengenai hubungan antar-metode tersedia pada panduan pengujian NDT beton untuk pemeriksaan struktur.

Pada fasilitas industri, pengujian material hanya satu bagian dari assessment. Data beban, dimensi elemen, detail sambungan, kondisi fondasi, serta perubahan operasional tetap harus dibaca sebagai satu sistem.

Cara Membaca Scope dalam Proposal Assessment

Proposal assessment yang dapat dibandingkan seharusnya menjelaskan lebih dari jumlah titik uji. Periksa apakah dokumen mencantumkan:

  1. Tujuan pekerjaan: keputusan apa yang akan didukung.
  2. Batas area: gedung, zona, lantai, line, dan elemen yang termasuk maupun tidak termasuk.
  3. Data dari owner: dokumen dan informasi yang diasumsikan tersedia.
  4. Metode pemeriksaan: alasan pemilihan inspeksi, pengujian, pengukuran, atau analisis.
  5. Jumlah dan lokasi titik: tetap atau akan difinalkan setelah walkthrough.
  6. Analisis: apakah hanya interpretasi hasil uji atau mencakup evaluasi kapasitas struktur.
  7. Keluaran: gambar mapping, tabel hasil, analisis, rekomendasi, prioritas, dan batasan laporan.
  8. Akses dan operasional: jam kerja, proteksi area, alat bantu, pembatasan, serta kebutuhan shutdown.
  9. Pengecualian: pekerjaan tambahan yang belum dapat dipastikan sebelum kondisi lapangan diketahui.

Dua proposal dengan jumlah titik uji yang sama belum tentu memiliki keluaran yang sama. Salah satunya mungkin hanya memberikan hasil alat, sedangkan yang lain menghubungkan data tersebut dengan beban aktual dan rekomendasi teknis. Perbandingan harga sebaiknya dilakukan setelah batas tanggung jawab dan hasil akhirnya setara.

Apa yang Harus Dapat Diputuskan dari Laporan?

Laporan yang berguna tidak berhenti pada foto dan angka pengujian. Informasi harus diterjemahkan sesuai kebutuhan pengambil keputusan.

Pengguna LaporanKeputusan yang Perlu Didukung
Operasional dan EHSArea yang dapat digunakan, pembatasan sementara, monitoring, dan kebutuhan pengamanan
Engineering dan maintenancePenyebab yang paling mungkin, elemen prioritas, data tambahan, repair, atau perkuatan
Manajemen dan asset ownerTingkat risiko, urutan tindakan, alternatif, serta kebutuhan CAPEX
ProcurementBatas scope, volume atau basis pengukuran, asumsi, pengecualian, dan keluaran pekerjaan
Konsultan atau perencanaData kondisi existing untuk analisis dan pengembangan desain berikutnya

Rekomendasi dapat berupa melanjutkan operasi dengan monitoring, melakukan repair lokal, membatasi beban, menambah investigasi, atau mengembangkan desain perkuatan. Tidak semua temuan harus berakhir dengan pekerjaan besar.

Laporan assessment adalah dokumen teknis sesuai scope yang disepakati. Laporan tersebut dapat menjadi input untuk audit internal, due diligence, repair, atau perkuatan, tetapi bukan penerbitan Sertifikat Laik Fungsi dan tidak menggantikan proses formal yang memerlukan pihak berwenang.

Dari Assessment Menuju Repair atau Perkuatan

Jika data menunjukkan kapasitas masih memadai, rekomendasi dapat berfokus pada monitoring, perawatan, atau repair lokal. Jika terdapat defisit kapasitas atau perubahan beban yang signifikan, hasil assessment menjadi dasar untuk mengembangkan analisis dan desain perkuatan.

Arah tindak lanjut dapat berbeda menurut jenis aset:

Metode seperti carbon fiber, FRP wrapping, jacketing, plat baja, grouting, atau repair mortar baru dipilih setelah masalah, kondisi substrat, jalur beban, target kapasitas, dan batas operasionalnya dipahami.

Untuk kebutuhan budgeting, artikel biaya perbaikan struktur pabrik menjelaskan mengapa scope, akses, downtime, dan kelengkapan data perlu disamakan sebelum membandingkan penawaran.

Checklist Singkat sebelum Menghubungi Tim Assessment

Gunakan daftar berikut agar diskusi awal lebih produktif:

  • Lokasi dan fungsi fasilitas.
  • Masalah atau perubahan yang sedang direncanakan.
  • Target keputusan dan tenggat waktunya.
  • Foto keseluruhan, foto detail, serta denah atau markup lokasi.
  • Gambar struktur dan laporan lama jika tersedia.
  • Data mesin, racking, crane, platform, utilitas, atau beban lain.
  • Riwayat kerusakan, monitoring, dan repair sebelumnya.
  • Jam produksi, batas akses, persyaratan EHS, serta window shutdown.
  • Keluaran yang dibutuhkan oleh engineering, manajemen, atau procurement.

Data tidak harus lengkap. Yang penting, bagian yang belum tersedia dinyatakan sejak awal agar dapat dimasukkan sebagai kebutuhan verifikasi, bukan menjadi asumsi tersembunyi.

FAQ Penentuan Scope Assessment Pabrik

Apakah penawaran final dapat dibuat hanya dari foto?

Foto dapat membantu review awal dan menentukan kebutuhan survei. Penawaran final bergantung pada kejelasan area, tujuan, akses, jumlah titik, data beban, dokumen existing, serta keluaran yang diminta. Kondisi yang belum dapat dipastikan perlu dinyatakan sebagai asumsi atau item lanjutan.

Apakah semua assessment harus memakai hammer test, UPV, dan core drill?

Tidak. Metode dipilih berdasarkan pertanyaan yang perlu dijawab dan tingkat kepastian yang dibutuhkan. Core drill, misalnya, dapat digunakan ketika kuat tekan aktual perlu dikonfirmasi, tetapi tidak otomatis diperlukan pada semua assessment.

Bagaimana jika gambar struktur tidak tersedia?

Assessment tetap dapat dimulai, tetapi scope perlu memasukkan pengukuran dimensi, pemetaan elemen, scanning, pengujian terpilih, atau rekonstruksi data existing. Tingkat verifikasi disesuaikan dengan konsekuensi keputusan yang akan dibuat.

Apakah kegiatan pabrik harus dihentikan?

Tidak selalu. Inspeksi dan sebagian pengujian dapat dijadwalkan per zona saat operasi berjalan. Namun area berisiko, pengambilan core, akses di sekitar mesin, atau pekerjaan tertentu mungkin memerlukan pembatasan sementara maupun shutdown. Kebutuhan tersebut harus ditentukan dari kondisi lapangan dan aturan EHS fasilitas.

Apakah laporan dapat digunakan untuk CAPEX dan procurement?

Ya, selama scope laporannya memang mencakup informasi yang dibutuhkan. Laporan dapat membantu menetapkan prioritas, asumsi, batas area, rekomendasi teknis, serta kebutuhan pekerjaan lanjutan agar pengadaan tidak dimulai dari scope yang berbeda-beda.

Apakah laporan assessment sama dengan SLF?

Tidak. Laporan assessment adalah dokumen teknis sesuai scope pekerjaan. Dokumen tersebut dapat menjadi salah satu input teknis, tetapi bukan penerbitan SLF dan tidak menggantikan proses formal yang ditetapkan pihak berwenang.

Siapkan Keputusannya, Lalu Tentukan Scope-nya

Assessment yang efektif tidak dimulai dari paket pengujian. Prosesnya dimulai dari masalah yang perlu dipahami, keputusan yang harus diambil, data yang sudah tersedia, serta tingkat kepastian yang dibutuhkan.

Ketika informasi tersebut jelas, engineer dapat memilih pemeriksaan yang proporsional. Owner memperoleh laporan yang lebih mudah dipakai untuk menentukan monitoring, repair, pembatasan beban, CAPEX, procurement, atau perkuatan. Tim operasional juga dapat menyiapkan akses dan jadwal dengan lebih realistis.

Persiapan Scope Assessment

Sudah Memiliki Foto dan Target Keputusan?

Kirim lokasi, fungsi fasilitas, area yang diperiksa, gejala atau rencana perubahan, dokumen existing, batas akses, dan keluaran yang dibutuhkan. Tim Struktura akan membantu memetakan langkah assessment yang relevan.

Lihat Cakupan Layanan Assessment

Butuh Solusi Perkuatan Struktur Bangunan?

Jangan tunda keamanan bangunan Anda. Hubungi kami sekarang untuk konsultasi dengan tim engineer profesional.
